Action en cours

Méditerranée Grand Large : Un nouveau parc éolien en mer flottant au large du golfe de Fos

Mise en service prévue en 2031
Plus d'un million d'euros.

Réseau de Transport d’Électricité (Maîtrise d’ouvrage du raccordement)

Contexte

Dans le cadre de sa politique de transition énergétique, l’État souhaite développer l’éolien en mer en Méditerranée.

Dans ce cadre, deux débats publics se sont succédé entre 2021 et 2023-2024.

Le premier débat public EOS, organisé en 2021 sous l’égide de la Commission Nationale du Débat Public, visait à retenir des zones potentielles pour développer 4 projets d’éoliennes en mer au large des régions Provence-Alpes-Côte d’Azur et Occitanie. Suite à ce premier débat, une procédure d’appel d’offres (dite AO6) a été lancée par l’État sur les zones issues du débat public, et le parc Méditerranée Grand Large a été retenu en toute fin 2024 par l’État.

En parallèle, un second débat public La mer en débat concernant cette fois toutes les façades maritimes françaises a permis de définir de nouvelles zones pour de futurs projets éoliens en visant une planification jusqu’à 2050.

Le parc éolien Méditerranée Grand Large sera ainsi situé à plus de 25 km de la côte, au large du golfe de Fos. La profondeur de la mer dans cette zone étant d’environ 100 mètres, c’est la technologie de l’éolien en mer flottant est privilégiée : l’éolienne repose sur un flotteur, ancré au fond marin par des lignes d’ancrages.

Objectifs

L’objectif est de déployer un maximum de 19 éoliennes, pour une puissance installée comprise entre 230 et 280 MW, soit une production électrique équivalente à la consommation électrique annuelle d’environ 450 000 habitants.

Mise en œuvre

Planning prévisionnel du projet

  • 2025 – 2028 : Développement, instruction réglementaire

  • 2028 – 2031 : Fabrication, construction

  • 2031 : Mise en service et exploitation pendant plus de 30 ans

Dialogue territorial

  • 2018 – 2020 : Concertation initiée par l’État au sein du Conseil Maritime de Façade Méditerranée ayant permis de définir des macros-zones propices à l’implantation de parcs éoliens en mer

  • 2021 : Débat public EOS sous l’égide de la Commission Nationale du Débat Public pour que tous les acteurs puissent se saisir de l’opportunité de l’éolien en mer Méditerranée

  • 2023 – 2024 : Débat public La mer en débat pour débattre de l’avenir de la mer, du littoral, de la biodiversité marine et des activités en mer en France, avec une vision jusqu’à 2050

  • Depuis décembre 2024 : Concertation continue portée par les équipes du projet Méditerranée Grand large, et suivie par 2 garants de la Commission Nationale du Débat Public :

    • Évènements locaux : Participation à des manifestations sur le territoire, organisation de visites en mer du parc de Provence Grand Large pour aller à la rencontre des citoyens et sensibiliser sur l’éolien en mer en Méditerranée

    • Permanences d’information : Accueil des habitants par le porteur de projet sur un stand pour informer et répondre directement aux questions

    • Comité de liaison : Instance composée de collectivités territoriales, des services de l’État, d’associations locales, des usagers de la mer, etc., pour suivre les étapes d’avancement du dossier et faire des préconisations

    • Ateliers thématiques : Groupes de travail sur plusieurs thèmes (biodiversité, emploi, etc.) rassemblant des professionnels afin d’ouvrir le dialogue sur le projet et les mesures associées sur différents volets

    • Cellule de liaison pêche : Groupe de travail dédié aux pêcheurs professionnels pour suivre l’avancement du projet et prendre en compte leurs enjeux

    • Instance de concertation et de suivi : Les services de l’État (Préfecture et Préfecture maritime) doivent instaurer une instance qui comprendra à minima une réunion par an ouverte au public et aux parties prenantes

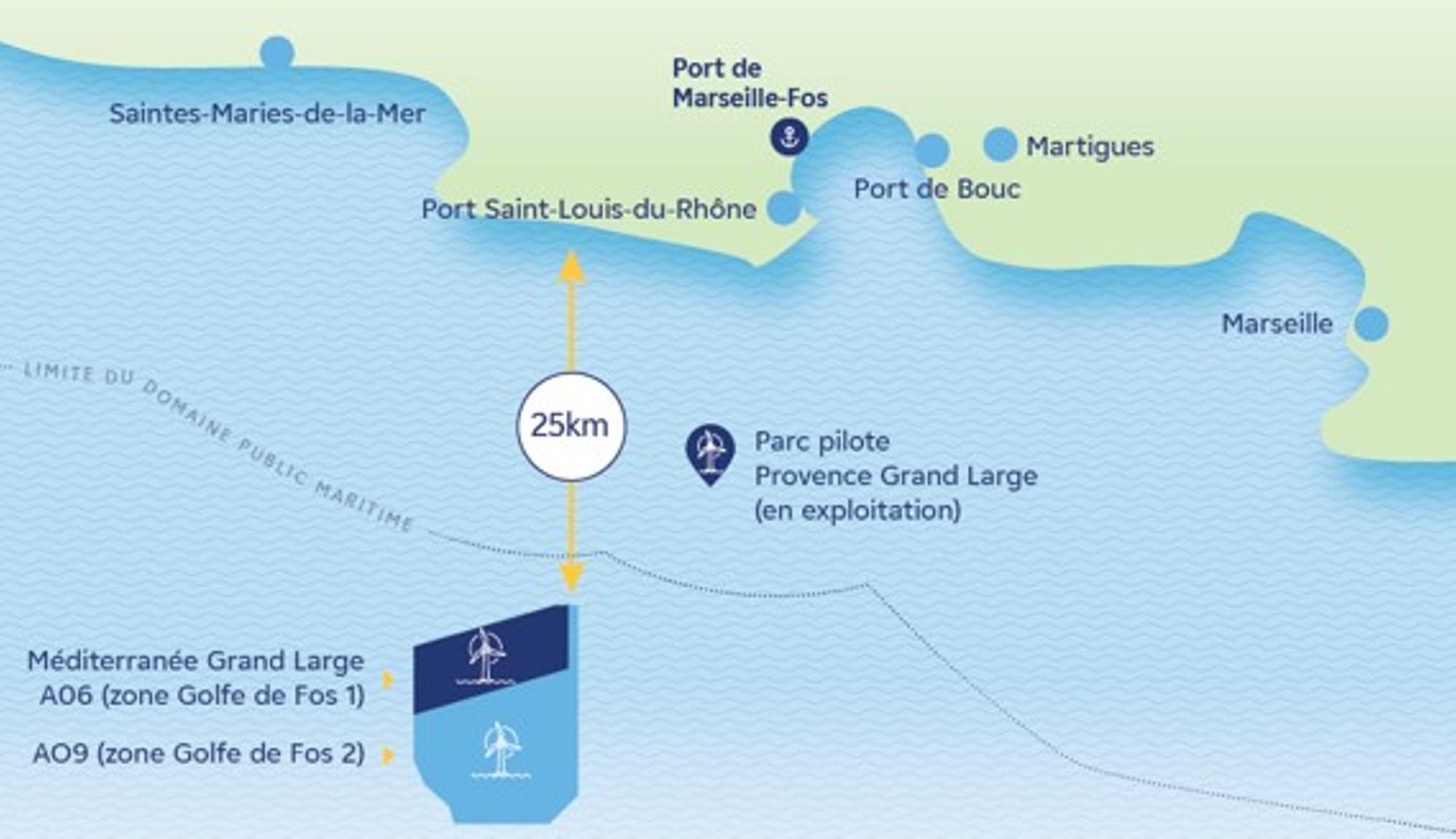

Localisation du parc éolien flottant Méditerranée Grand Large au large du golfe de Fos

Dossier d’autorisation

Octobre – Décembre 2025 :

  • État initial de l’environnement

Novembre 2025 – Mars 2026 :

  • Définition du projet à caractéristique variable

  • Travail sur les impacts

Janvier – Aout 2026 :

  • Intégration des données de suivis réalisés depuis 2 ans par l’État

  • Définition des mesures “éviter, réduire, compenser, accompagner”

Fin 2026 :

  • Dépôt de la demande d’autorisation unique

Concertation continue

En 2025 :

  • 9 évènements locaux

  • 2 permanences d’information

  • 1 comité de liaison

En 2026 :

  • 1 cellule de liaison pêche

  • 5 permanences d’information prévues

  • 4 ateliers thématiques prévus

  • 3 évènements locaux prévus

  • 1 instance de concertation et de suivi prévue (le 29 juin 2026)
