Contournement de Martigues - Port-de-Bouc (RN568)
Un projet pour améliorer la circulation, la sécurité et contribuer au développement local
Contexte
La RN568 constitue aujourd’hui l’un des principaux axes de circulation de l’ouest de l’étang de Berre.
- Un axe saturé et encombré :
- 50 000 véhicules par jour, dont la majorité en transit (60%) et 10 % de poids lourds
- Croissance attendue de +30 % de ce trafic poids lourds à l’horizon 2030
- Un axe accidentogène :
- Risque d'accident 2 fois supérieur à la référence nationale
- Densité d'accidents 4 fois supérieure à la référence nationale
- Un axe bruyant et polluant :
- Près de 5000 habitants résident dans une bande de 200m autour de la RN568 existante, dont 1 500 habitants exposés à des points noirs bruit et 800 exposés à des niveaux critiques de bruit (supérieurs à 73 dB(A))
- Habitants exposés à des niveaux de pollution aux particules fines supérieurs aux recommandations de l’Organisation Mondiale de la Santé (comme sur l’ensemble du bassin de vie de ouest étang de Berre)
- Un axe inadapté à la dynamique économique : Le Grand Port Maritime de Marseille est le seul grand port européen non directement connecté au réseau autoroutier, ce qui pénalise sa compétitivité et freine les projets de réindustrialisation et de décarbonation en cours sur la zone industrialo-portuaire de Fos
Le projet
Le projet de contournement de Martigues – Port-de-Bouc vise à créer une nouvelle infrastructure routière permettant de délester la RN568 de son trafic de transit, et de mieux desservir la zone industrialo-portuaire de Fos.

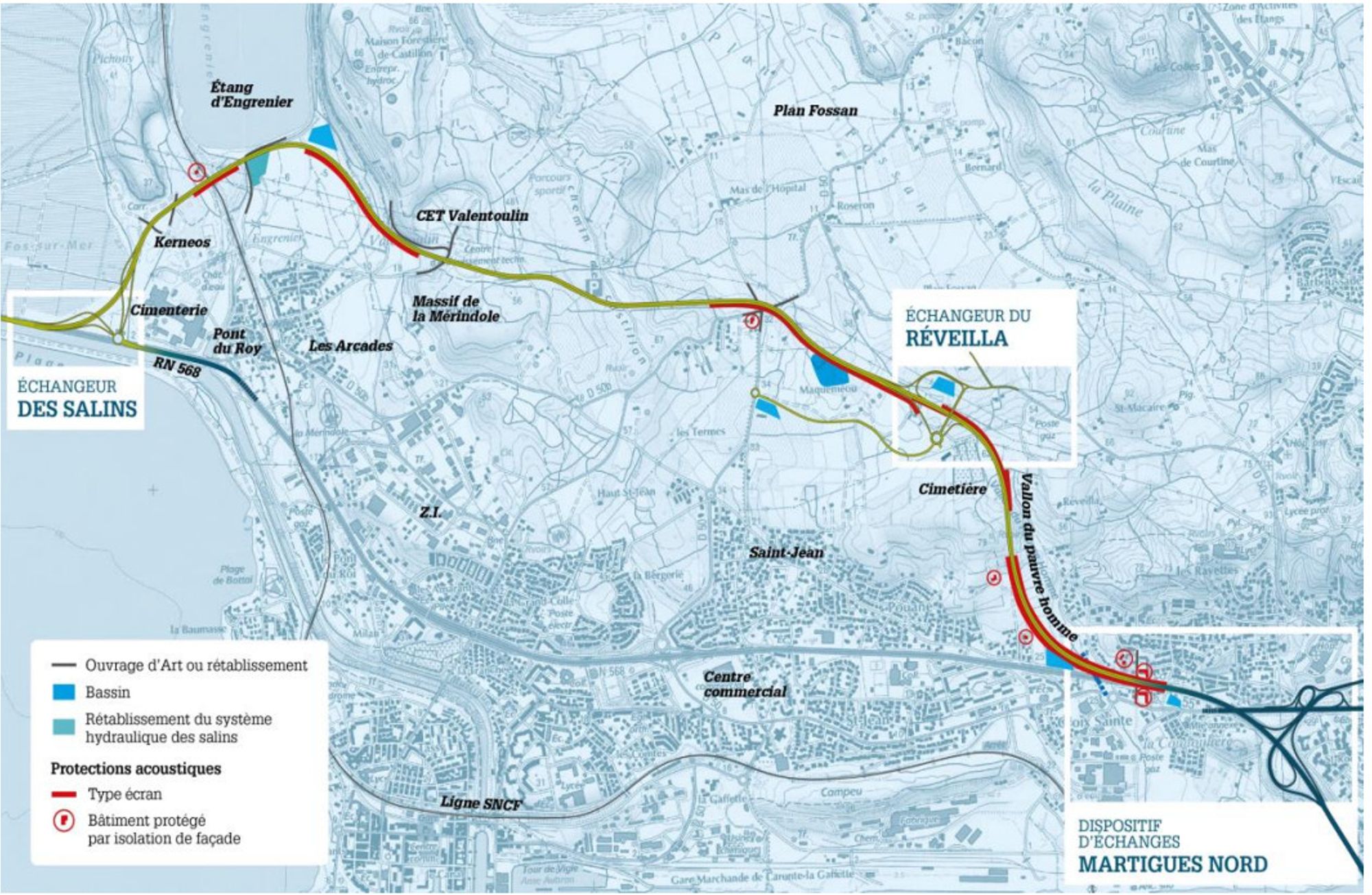

Le projet consiste à réaliser 8,3 km de voie express avec 3 échangeurs afin de desservir les villes de Martigues, Port-de-Bouc et Fos-sur-Mer, comprenant :
- 6,9 km de tracé neuf en 2x2 voies,
- 0,3 km de raccordement à l’autoroute A55,
- 1,1 km de section existante sur l’A55 incluant l’échangeur de Martigues Nord.
Il permettra à terme, le déclassement de l’actuelle RN568 et sa requalification en boulevard urbain.
Objectifs
Ce projet répond aux objectifs suivants :
- Améliorer le cadre de vie des riverains de la RN568, notamment par la réduction des nuisances (bruit, pollution de l'air) ;
- Améliorer la sécurité routière et réduire les risques liés au transport de matières dangereuses ;
- Contribuer au développement socio-économique local et à la dynamique industrielle de la zone industrialo-portuaire, pour lequel il constitue un des accès principaux ;
- Favoriser le report modal en dégageant des espaces dédiés aux transport en commun sur la RN568 existante requalifiée en boulevard urbain.
Mise en oeuvre

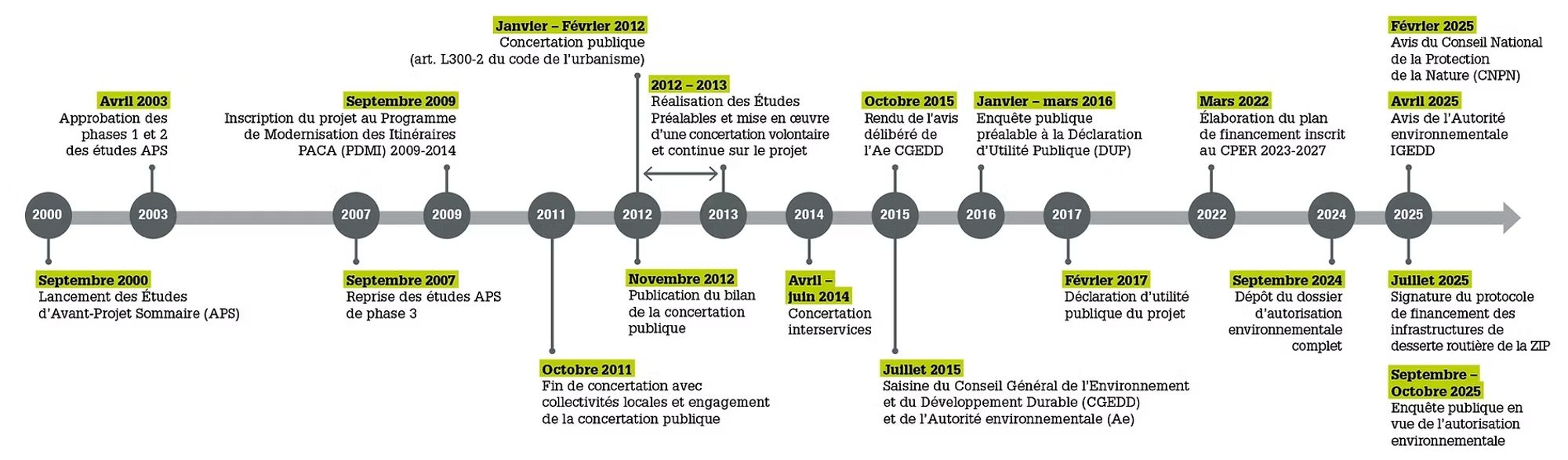

- Travail de concertation avec les communes et les partenaires depuis la concertation réglementaire de 2012
- Projet déclaré d'utilité publique en 2017
- Deux comités de suivi des engagements de l’État (incluant collectivités, services de l’État, associations, acteurs économiques) pour détailler la mise en œuvre et le suivi des mesures d’évitement, de réduction ou de compensation, et permettre au maître d’ouvrage de retenir la variante de tracé préférentielle
- Obtention des autorisations environnementales prévue fin 2025
- Démarrage des travaux fin prévu en 2026
- Mise en service prévue en 2029
-
En 2025 :
- Un protocole a été signé avec les partenaires assurant le financement de l'opération.
- Les mémoires en réponse aux avis du Conseil National de Protection de la Nature et de l’Autorité Environnementale sont en cours de finalisation et seront transmis d'ici la fin du mois de juillet.
- L'enquête publique se tiendra du 29 septembre au 13 novembre.
Autorisations environnementales
En 2024 :
- Dossier de Demande d’Autorisation Environnementale complet, obtention de l’autorisation prévue au dernier trimestre 2025
- Avis déterminants à venir du Conseil National de Protection de la Nature et de l’Autorité Environnementale (dossier à forts enjeux avec des impacts sur des espèces protégées)
- Poursuite des démarches pour l’obtention des autorisations nécessaires au réaménagement du Centre d’Enfouissement Technique du Valentoulin (porter à connaissance en cours d’examen par la Métropole).
En 2023 :
- Dépôt du mémoire en réponse aux remarques émises par la Direction Départementale des Territoires, et du Dossier de Demande d'Autorisation Environnementale actualisé par la Société d’Études et de Gestion de l’Environnement et des Déchets à la Direction Départementale des Territoires le 29/09, permettant une reprise de l’instruction.
- Transmission à l’UD13 de l’étude hydrogéologique permettant un suivi du fonctionnement du Centre d’Enfouissement Technique du Valentoulin (Port-de-Bouc) en phase exploitation, en vue d’obtenir l’arrêté environnement et Installations Classées pour la Protection de l’Environnement
En 2022 : Dépôt du dossier de Demande d’Autorisation Environnementale en août
Travaux de dévoiement
En 2024 :
- Travaux pratiquement finalisés pour TRAPIL et GRT Gaz
- Travail de coordination important à mener pour les autres concessionnaires
- Dévoiement d’une nappe de pipeline appartenant à une dizaine d’industriels
En 2023 :
- Avancement des travaux de GRT Gaz
- Démarrage des travaux de l’entreprise TRAPIL prévus au premier semestre 2024
- Réalisation d’études par Air Liquide et signature prochaine d’une convention de travaux
En 2022 :
- Finalisations des conventions pour les travaux de dévoiement des canalisations de transport ("pipelines")
- Démarrage des travaux menés par le Réseau de Transport d’Electricité : déplacement d'un pylône support de ligne électrique haute tension
Acquisitions foncières et libération d’emprise
En 2024 :
- Libération des emprises par la signature d’un protocole d’indemnisation
- Acquisition de la station Total à la Sortie de Port-de-Bouc et démolition
- Réaménagement du site de la cimenterie IMERIS
- Réaménagement d’un centre d’enfouissement technique et le déplacement de 10 000 m3 de déchets
En 2023 : Démarches en cours associées à l’ordonnance d’expropriation de 2021
En 2022 : Poursuite des acquisitions foncières
En 2021 : Poursuite des acquisitions foncières et signature de l’ordonnance d’expropriation le 25/01
(Mise à jour le 11/09/2025, 18/07/2025, 12/02/2025)
